海上风电升压站吊装坐滩作业完工
出处:河北成华吊装带生产制造厂 浏览:4137 发布:2016-11-14 15:35:49
海上风电项目是石工建近几年市场开拓的一个重点,备受领导关注。为了顺利完成本次海上安装,大脚丫的小兄弟胜利油建统筹计划、周密安排,最终克服种种困难,顺利完成重达2300吨升压站平台的海上吊装就位。
升压站吊装作业附近海域海床地势复杂,浅滩多、潮差大,必须在高潮水位进出工区,有效吊装作业时间较短;同时,在吊装期间船舶必须坐滩作业。按照原定10月中旬吊装计划,升压站10月15日开始运输,17日到达施工工区,18日准备吊装。但今年该海域天气10月份连续经历了 3次寒潮、2个台风以及起重船舶问题,致使5000T浮吊(新振浮7)未能按计划进行吊装作业,给整个项目团队运作带来了极大的困难。

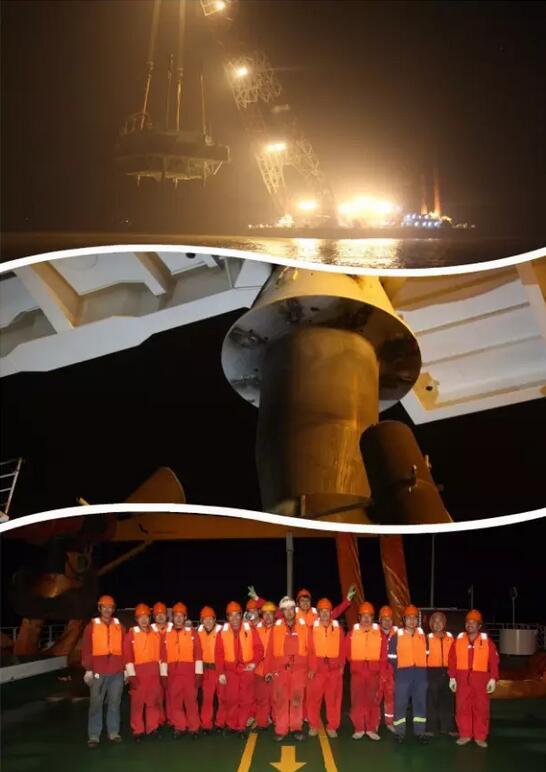

面对重重困难,项目部制定周密解决方案,经过2次海床扫测,精确绘制船队进出航道,并多次试航,协调周边船只避让,尽可能地留出航道空间。充分抓住11月2--5日间的天气、潮汛窗口,经过多次讨论及桌面演练,将原方案的利用2个潮水分别浮吊和驳船进入工区的方案优化为利用1个白天潮水连续进入工区,在夜间第2个潮水完成吊装并撤离驳船,翌日第3个潮水浮吊撤离的方案,从而成功组织5000吨浮吊和15000吨甲板驳船在2016年11月4日凌晨完成吊装及撤离任务。
